Ladestationen für E-Mobilität

Der Anschluss von Ladestationen mit mehr als 3,68 kVA muss gemäß TAEV 2020 (Teil I., 3,1, (1.12)) vom ausführenden Elektrotechnik-Betrieb über das Online-Meldewesen gemeldet werden.

Auf dieser Basis prüft die Salzburg Netz GmbH, ob eine Erhöhung der Anschlussleistung und/oder eine Anpassung der Anschlussanlage erforderlich ist und stellt dem/der Kund:in gegebenenfalls ein Angebot für die Anschlusserweiterung.

Kostenschätzung für die Erweiterung des Netzanschlusses

Die notwendige Anschlussleistung ergibt sich bei Anlagen ohne Leistungsmessung aus der Sicherungsnennstromstärke (AB VN Anhang 2, 4.2)

Kund:innen- bzw. Vorzählersicherung¹ Anschlussleistung (Netzbereitstellung)
1 x 16 A (Kleinstanlagen)² 1 kW
3 x 35 A 4 kW
3 x 40 A 7 kW
3 x 50 A 12 kW
3 x 63 A 20 kW

¹ Das ist die letzte Sicherung vor dem Stromzähler. Details siehe TAEV
² z.B. Schrankenanlagen, Telekom-Verstärker etc.; nicht für Haushalte

Die Kosten betragen je zusätzlichem kW Anschlussleistung 352,36 Euro inkl. Ust. (Netzbereitstellungsentgelt in der Netzebene 7).

Die Ermittlung der Kosten für die Anschlussleistung gemäß oben angeführter Tabelle erfolgt ab dem 01.04.2023 für alle Neuanlagen. Bei Bestandsanlagen erfolgt eine Prüfung und ggf. Erhöhung der Anschlussleistung gemäß oben angeführter Tabelle zum Zeitpunkt einer meldepflichtige Erweiterung gemäß TAEV und TOR, wie z.B. der Montage einer Wallbox.

contenttext_1658132540

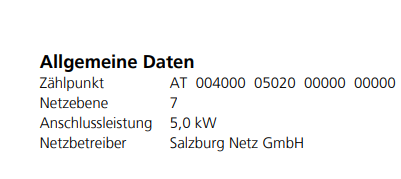

Um abzuschätzen, ob für die Installation einer Wallbox eine Erweiterung des Netzzugangs nötig ist, muss die vorhandene Anschlussleistung mit der, nach der Montage benötigten, Vorzählersicherung verglichen werden. Ihre aktuelle Anschlussleistung finden Sie auf dem Detailblatt Ihrer letzten Stromrechnung.

Prüfung der technischen Machbarkeit

Außerdem muss geprüft werden, ob die Leistung im gewünschten Umfang an der gewünschten Stelle zur Verfügung gestellt werden kann. Eine Ladeleistung von 11 kW pro Gebäude ist in den allermeisten Fällen ohne Verstärkung des Hausanschlusses bzw. des vorgelagerten Netzes möglich.

Bei höheren Ladeleistungen oder mehreren Wallboxen in einem Objekt oder wenn z.B. das Hausanschlusskabel bereits jetzt stark ausgelastet ist, können Maßnahmen zur Netzverstärkung notwendig werden.

Je nach Umfang der Maßnahmen ist mit einer Umsetzungsdauer von mehreren Wochen bis zu einem Jahr zu rechnen. Insbesondere, wenn umfangreiche Grabungsarbeiten mit entsprechenden Genehmigungen und Abstimmungen mit anderen Gewerken erforderlich sind.
